Két héttel a tervezett határidő előtt elkészül a paksi fenékküszöb első üteme: szombatra a kőszórás a Duna teljes szélességében összeér – jelentette be a Facebookon Magyar Péter miniszterelnök. A munkálatok augusztus 12-i kezdete óta 43 ezer köbméter követ építettek be.

A Paks és Dunaszentbenedek között készülő fenékküszöb a Duna folyására merőleges, aszimmetrikus kőszórás, amelynek célja, hogy extrém kisvíznél fél-egy méterrel megemelje a vízszintet a Paksi Atomerőmű hidegvízcsatornájánál. Az első ütemet eredetileg 30 nap alatt tervezték elkészíteni. A teljes beruházás költségét bruttó 6,165 milliárd forintra, a beépítendő kő mennyiségét 145 ezer köbméterre becsülték. A küszöb a hideg- és melegvízcsatorna torkolata közötti szakaszon épül, a paksi oldalon pedig később egy alacsonyabb, hajózható nyílást alakítanának ki.

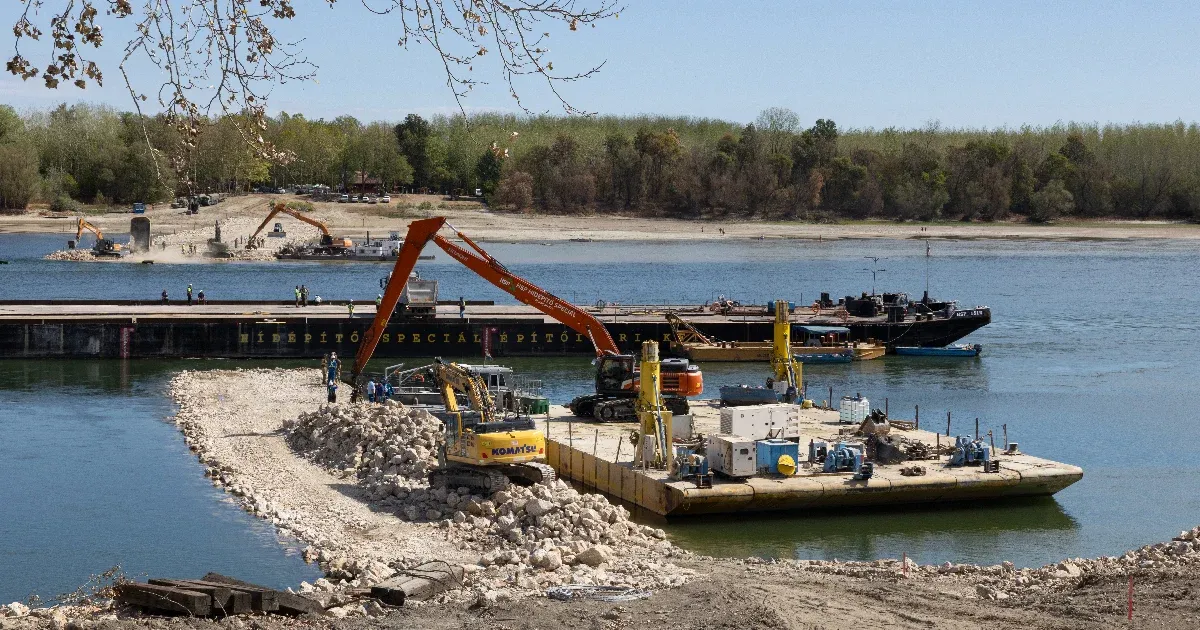

Munkagépek Paksnál.
